14–16 октября ООО «Газпром трансгаз Махачкала» провело на магистральном газопроводе «Моздок — Казимагомед» масштабные и очень важные для республики огневые работы. Основная их цель заключалась в подключении к газотранспортной системе реконструированного участка 610–623 км указанного газопровода. Вторая цель состояла в завершении мероприятий по подготовке линейной части газотранспортной системы к эксплуатации в предстоящий зимний период.
Новый участок газопровода готов к подключению
В первые часы после начала работ на диспетчерские службы, специалистов по связям с общественностью, руководителей и рядовых инженеров предприятия обрушился шквал звонков, в основном с вопросами и возмущениями. Все хотели знать о причинах и сроках прекращения подачи газа, вызванного выполнением этих работ. Видимо, информация непосредственного поставщика газа — ООО «Газпром межрегионгаз Пятигорск» об отключении, доведенная еще 9 октября письмами и через СМИ до органов власти и общественности, оказалась недостаточной.
Работники ООО «Газпром трансгаз Махачкала» терпеливо давали раз разом компетентные и подробные разъяснения, насколько позволяют телефонные коммуникации. Понимая, что широкая общественность имеет право на более подробную информацию по такого рода работам, представляем ей детальное описание причин, хода и результатов выполненных работ.
Магистральный газопровод «Моздок — Казимагомед» диаметром 1220 мм (более 1 м) и проектным давлением 55 атм. был построен еще при советской власти в 1980-е годы. Это была всесоюзная стройка, санкционированная самым высоким руководством страны. Трасса газопровода проходила местами в непосредственной близости от окраин населенных пунктов, в том числе Махачкалы. Само собой разумелось, что охранные зоны газопровода и зоны минимальных расстояний от него до сооружений, установленные Строительными нормами и правилами (СНиП) из соображений безопасности населения, гражданских объектов и сохранности самих газопроводов, будут неукоснительно соблюдаться. Так оно и было некоторое время.
С распадом страны произошел всплеск активности национально-центробежных движений, возникли бурные миграционные потоки, резко снизился общий уровень законопослушности. Многие, в том числе и во властных и в правоохранительных органах, перестали придавать значение запретам и ограничениям на строительство в охранных зонах и зонах минимальных расстояний от газопровода до сооружений. В итоге, вопреки сопротивлению газовиков и соображениям безопасности, буквально на газопроводах «выросли», дома, группы домов и хозяйственных построек, целые поселки. Особенно они разрослись к северу от столицы — поселки Ленинкент, Загородный, отдельные населенные пункты Кумторкалинкого района. Нарушителей указанных выше зон и расстояний не остановили даже последствия взрывов магистрального газопровода и возгораний, имевших место в результате терактов на его 600 км (в районе южного поста ГИБДД) в 2002 году и на 615 км (в районе северного поста ГИБДД) в 2004 году.
Так дальше продолжаться не могло. Нельзя было бездействовать, осознавая, что дома построены фактически «на пороховой бочке» и жизни людей в опасности. Следовало либо прекратить транспортировку газа (что означало оставить без него больше половины республики, в том числе ее столицу), либо «пройтись бульдозером» по всем возведенным в опасной зоне постройкам и сооружениям. Оба варианта прописаны в законодательных актах. Первый вариант мог реализоваться в любое время — достаточно было решения ПАО «Газпром» и «поворота одного крана». Второй вариант — более растянутый во времени, требующий выполнения процедур по принятию и исполнению судебных решений. Но в последнее время все чаще реализуемый благодаря осознанию руководством республики приоритетной важности вопросов безопасности.
Понимая степень нежелательности обоих вариантов для населения республики, генеральный директор ООО «Газпром трансгаз Махачкала» в 2006 году инициировал разработку инвестиционного проекта «Реконструкция газопровода „Моздок — Казимагомед“ на участке 610–623 км», предусматривающего строительство нового участка, протяженностью 22,6 км, далеко обходящего плотно застроенные северные пригороды Махачкалы и села Кумторкалинского района. При этом его трасса, дважды пересекающая горный хребет, очень сложная — она проходит по сильно пересеченному лесистому рельефу, дополнительно стесненному непосредственной близостью параллельно протянутой ЛЭП 110 кВ. «Пробить» этот проект было чрезвычайно тяжело. Поскольку для Газпрома он заведомо затратный, добиться его рассмотрения, утверждения, финансирования и реализации было задачей чрезвычайно, а с учетом непростых экономических условий в корпорации и в стране, фантастически сложной. Но, при активном и эффективном содействии Главы республики Р.Г. Абдулатипова, руководство ООО «Газпром трансгаз Махачкала» смогло ее решить.

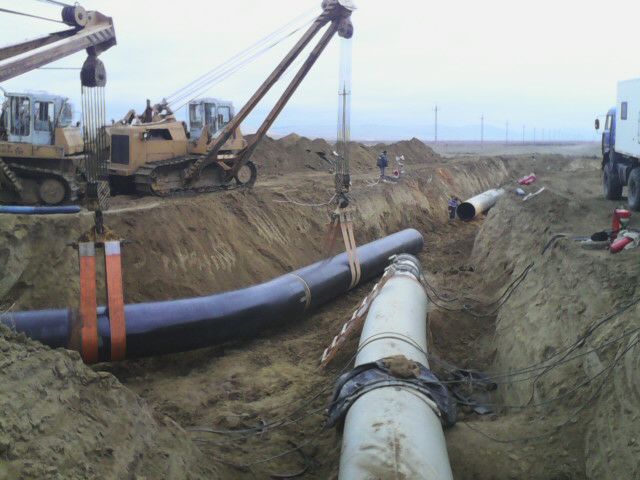

Работы по строительству были начаты в 2012 году. В рамках проекта, помимо строительства указанного нового обходного газопровода, для соединения с ним был достроен на 5,7 км существующий газопровод-отвод к АГРС «Чапаево», смонтированы 5 крановых узлов, сооружены 3 перехода газопровода через автодорогу, построено 22,6 км вдольтрассовой ЛЭП с трансформаторными подстанциями и средствами электрохимической защиты газопровода, проложено 10,5 км волоконно-оптической линии связи. В общем, в целях повышения безопасности и надежности газоснабжения столицы и южной части республики проделана поистине грандиозная работа. По масштабам и, в некотором отношении по значимости, она аналогична строительству объездного вокруг Махачкалы участка федеральной трассы М-29 «Кавказ». Так вот, главным образом, для подключения к газотранспортной системе республики этого фактически вновь построенного газопровода и были проведены огневые работы 14–16 октября.
Информацию об их проведении ООО «Газпром трансгаз Махачкала» в установленном порядке заблаговременно довело до ООО «Газпром межрегионгаз Пятигорск» и его республиканских структур.
Специалисты ООО «Газпром трансгаз Махачкала» подготовили максимально подробный план огневых работ, предусматривающий привлечение к ним более 200 рабочих и инженеров и более 40 единиц автоспецтехники, с тем, чтобы перерыв в газоснабжении был минимальным. Предполагалось завершить их за 3 дня, к утру 16 октября.
Благодаря профессиональным и слаженным действиям, работы по подключению реконструированного участка были завершены почти на сутки раньше запланированного срока. У ООО «Газпром межрегионгаз Пятигорск» была запрошена готовность к приему газа ориентировочно с 15:00 15 октября. На участке, подающем газ на ГРС «Чапаево», работы были завершены ночью 16 октября, и была запрошена готовность к приему газа с 8:00 этого дня. Межрегионгаз подтвердил готовность на несколько более позднее время, видимо, с учетом своих технических возможностей.

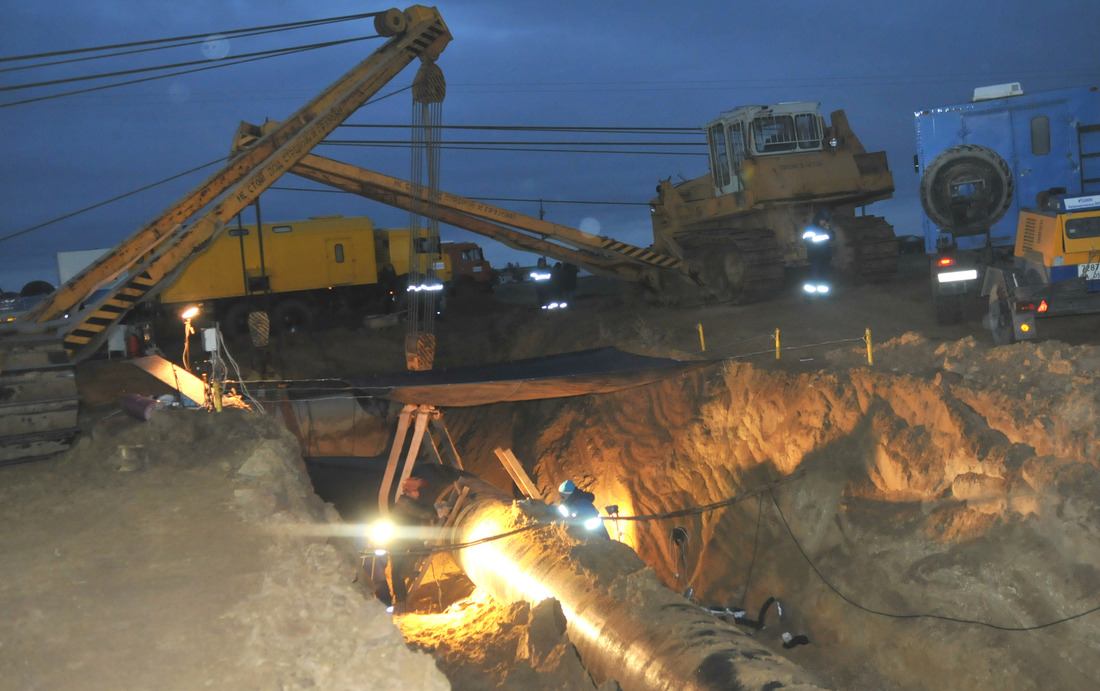

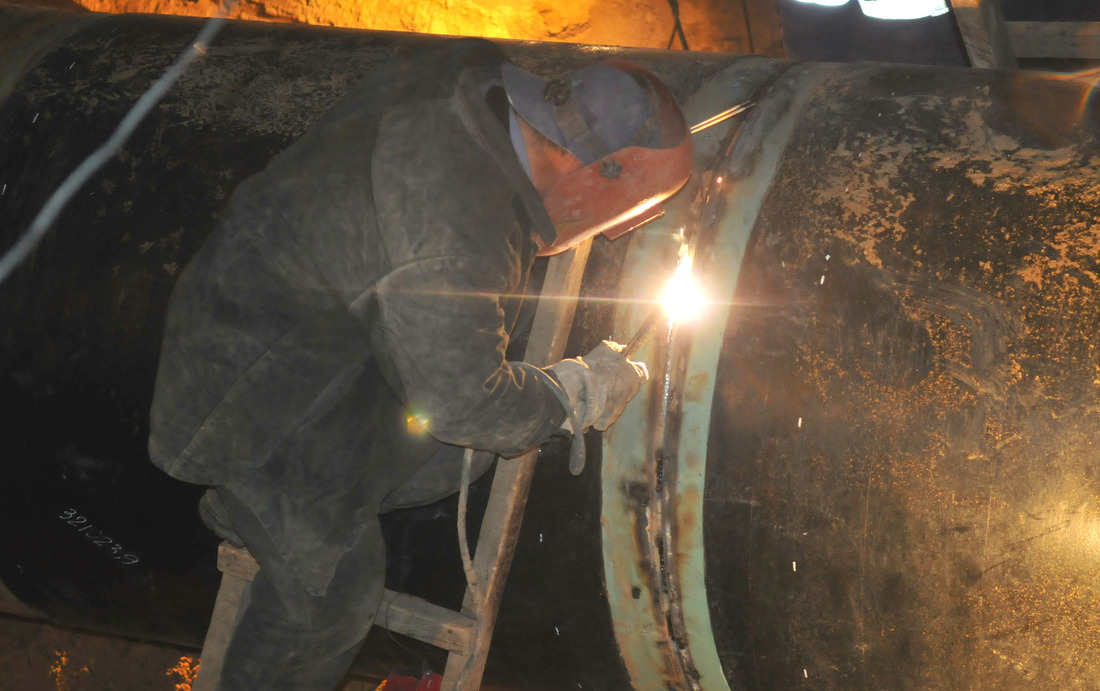

Огневые работы проводились в круглосуточном режиме
